Проект организации строительства: нужен ли он частнику и что в нём важно
Проект организации строительства — обязательный документ для большинства объектов в Беларуси. Для частного дома он определяет последовательность работ, схему стройплощадки и сроки, без которых контролировать бригаду невозможно.
Что такое ПОС и когда он нужен по законодательству РБ
Проект организации строительства — это раздел проектной документации, который отвечает не на вопрос «что строить», а на вопрос «как, в какой последовательности и при каких условиях». В Беларуси его необходимость и состав регламентирует ТКП 45-1.02-295 «Проектная документация в строительстве».
Для жилых домов, строящихся хозяйственным способом (то есть самостоятельно или с привлечением бригады без лицензии), ПОС в полном объёме формально не обязателен. Но для объектов, на которые оформляется разрешение на строительство через местный исполком, часть сведений из ПОС входит в обязательный состав проекта.
На практике это означает: если дом строится с привлечением генерального подрядчика, ПОС обязателен. Если строите сами с бригадой — формально нет, но инструмент полезен вне зависимости от юридического требования.
Получить разрешение на строительство и понять, какой пакет документов нужен именно для вашего объекта, можно в материале Разрешение на строительство частного дома в Беларуси: пошаговая инструкция.
Что реально содержит ПОС и зачем это нужно частнику
Календарный план работ
Это последовательность этапов строительства с привязкой к срокам: когда заканчивается фундамент, когда начинается кладка, когда монтируются перекрытия, когда нужна кровля до наступления зимы. Без этого документа «сделаем к осени» — просто слова.
Календарный план важен для двух вещей: контроля бригады и управления финансами. Если оплата привязана к этапам, а этапы привязаны к датам — у подрядчика есть конкретные обязательства, которые можно зафиксировать и предъявить.
Подробнее о порядке и логике этапов строительства — в материале Порядок строительства частного дома в Беларуси: этапы, сроки и чек-лист организации процесса.

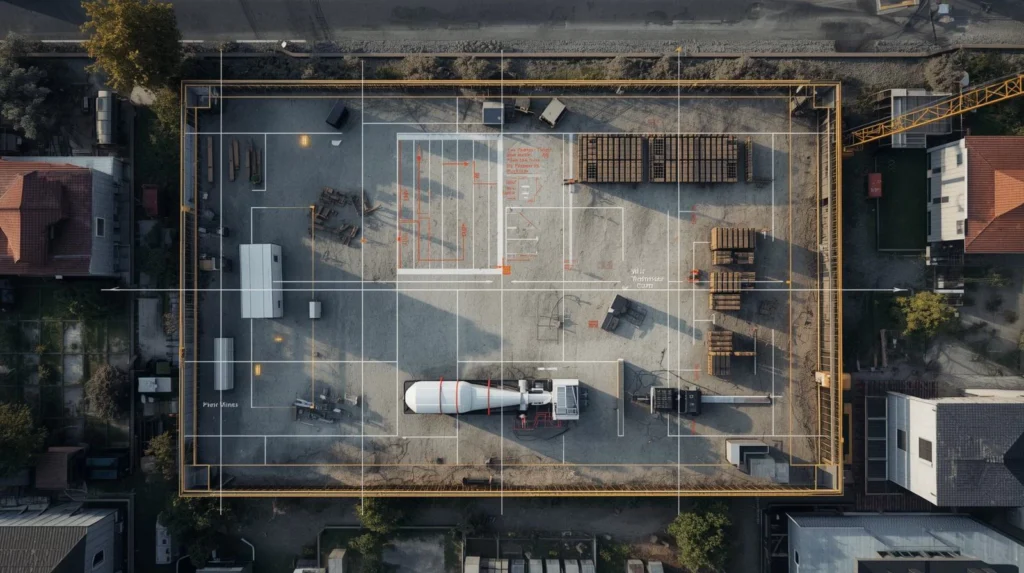

Стройгенплан
Это план участка с расположением временных сооружений: бытовки, склада для материалов, места разгрузки, туалета, подъездных путей. Звучит формально, но на практике стройгенплан предотвращает несколько реальных проблем.
Материалы, сложенные не там, где нужно — это лишние перемещения, повреждения, потери. Бетон, выгруженный далеко от места заливки в жаркую погоду, теряет подвижность раньше, чем успевает укладываться. Арматура, лежащая на мокром грунте, корродирует. Это не абстракция — это реальные потери, которых можно избежать с нормальным стройгенпланом.
Потребность в материалах и ресурсах
ПОС содержит расчёт потребности в основных материалах по этапам: сколько и когда нужен бетон, кирпич, арматура, утеплитель. Это позволяет планировать закупки, не держать лишний запас на участке и не останавливать стройку из-за отсутствия нужного материала в нужный момент.
Что принято считать, но не работает
Первое заблуждение: «ПОС нужен только крупным стройкам». Для частного дома ПОС в упрощённом виде — это просто грамотный план строительства. Отсутствие плана не означает отсутствие проблем. Оно означает, что проблемы будут решаться по мере возникновения, а не предотвращаться.
Второе заблуждение: «прораб сам знает, что делать и в каком порядке». Опытный прораб знает технологию, но не знает ваши финансовые возможности, ваши сроки и ваши приоритеты. ПОС — это документ, в котором все эти параметры согласованы и зафиксированы до начала работ. О функциях прораба и его реальных обязанностях — в материале Чем занимается прораб и зачем он нужен частнику при строительстве дома в Беларуси.
Третье заблуждение: «ПОС — это бюрократия, которая не работает в реальных условиях». Реальный ПОС — не толстый том бумаги. Для частного дома достаточно: стройгенплан на одном листе, календарный план на одном листе, перечень материалов по этапам. Это несколько часов работы проектировщика или опытного прораба.
На что смотреть в ПОС, если он уже есть
Несколько конкретных вопросов, которые помогут понять, работает ли ПОС или существует только формально.
Есть ли в календарном плане привязка к фактическим климатическим условиям? Бетонные работы зимой при температуре ниже минус 5 °C требуют либо подогрева смеси, либо специальных добавок, либо прекращения. Если в плане зимние месяцы отведены под бетонирование без оговорок — это не рабочий документ.
Учтён ли в графике резерв времени на приёмку этапов? Фундамент должен набрать прочность до начала нагрузки — минимум 28 суток при нормальных температурах. Если кладка стен начинается в плане через неделю после заливки — план нереалистичен.
Есть ли в стройгенплане схема подключения электричества для строительных нужд? Отсутствие электричества на стройплощадке — одна из причин остановки работ, которую легко предусмотреть заранее.
Три шага, если ПОС ещё не готов
Первое. Даже если ПОС не обязателен для вашего объекта — составьте рабочий план в виде таблицы: этап, срок начала, срок окончания, критичные условия (температура для бетона, сухая погода для кровли). Это займёт несколько часов, но даст точку отсчёта для контроля бригады.
Второе. Нарисуйте стройгенплан своего участка — хотя бы от руки: где будут материалы, где подъезд для техники, где временные сооружения. Согласуйте с бригадой до начала работ, а не в процессе.
Третье. Зафиксируйте в договоре с бригадой или прорабом ссылку на календарный план как приложение. Это превращает сроки из пожеланий в договорные обязательства.
Новинки
